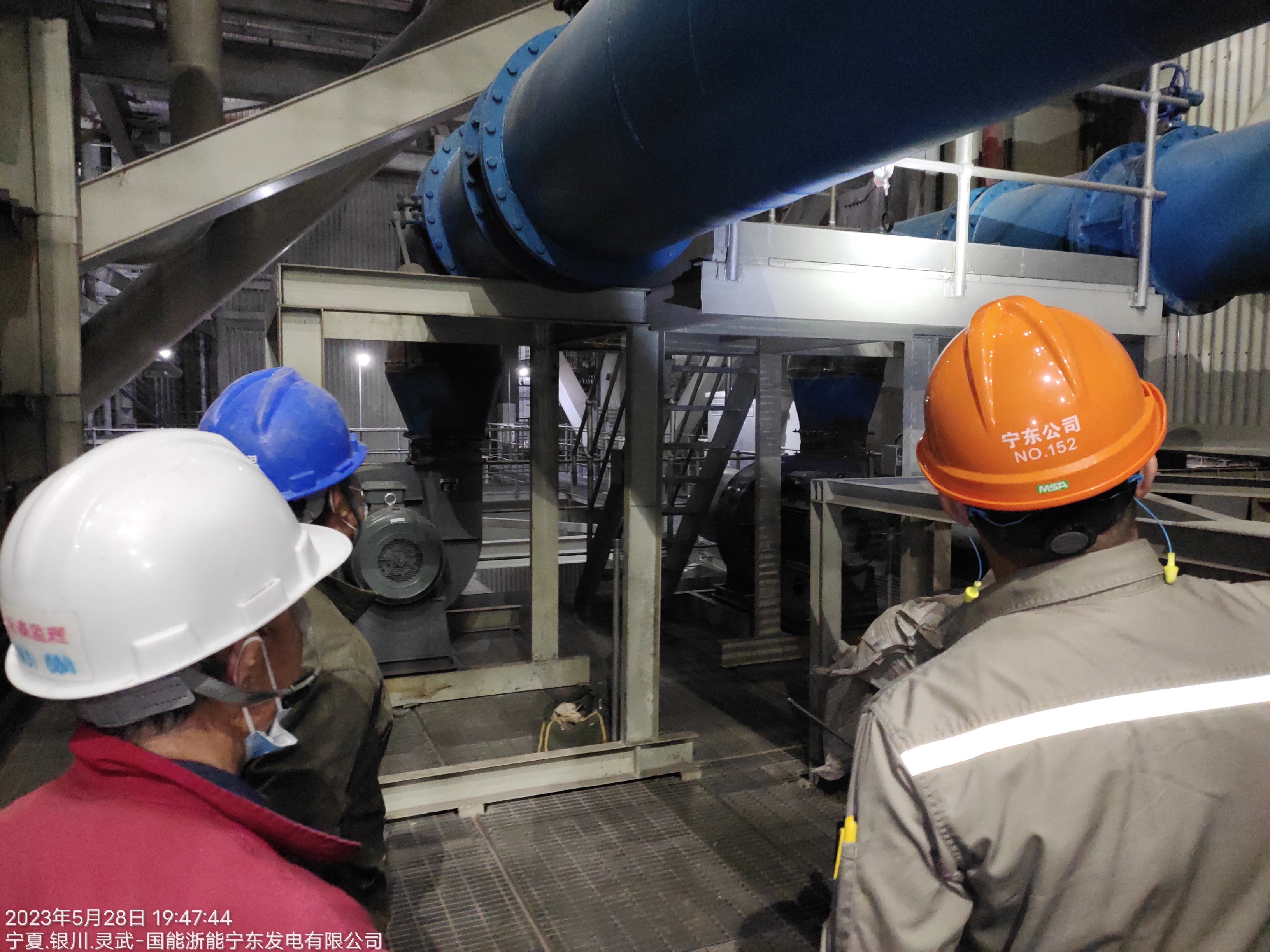

本社新闻宁夏讯(通讯员:杨 坤 李仲新)近日,国能浙能宁东发电有限公司烟气脱硝还原剂尿素替代液氨改造工程#2炉SCR改造施工进度计划,原计划于5月29日完成2-1、2-2烟气换热器查漏、验收,并完成稀释风机带负荷试运,实际上,5月27日上午完成2-1、2-2烟气换热器查漏、验收工作,5月28日完成#2A、#2B稀释风机带负荷试运验收,经业主、监理、总包单位各方联合见证检验各运行参数正常,同时这一验收结论也标志着该项目#2炉SCR改造影响机组启动的工作较原计划提前1天全部结束。
项目管理团队在各级领导、各部门同事的关心与支持下科学组织、提前谋划,对参建人员设备、机械配置、安全教育培训、技术交底等方面进行详细部署,焊接安装过程中严格管控质量报验各道工序,确保#2炉SCR区2-1炉膛530*6管道焊接口18处,108*4.5管道焊接口88处,支架制作9处,进行焊接工艺验收及充气8公斤压力检测试验,合格率100%;#2炉SCR区2-2炉膛530*6管道焊接口16处,108*4.5管道焊接口88处,支架制作9处,进行焊接工艺验收及充气8公斤压力检测试验,合格率100%。
烟气脱硝还原剂尿素替代液氨改造工程是该公司安全环保工程建设又一重大举措,既满足了国家环保部对烟气含氮氧化物量的要求,同时有效规避液氨运输及储存过程中的安全风险,消除了重大危险源,为确保企业安全生产形势持续稳定奠定了坚实基础。
本次#2炉SCR改造影响机组启动部分工作的成功完成,为烟气脱硝还原剂尿素替代液氨改造工程下一步施工提供了重要技术参数和实操经验。下一步,我们项目管理团队将继续做好协调服务工作,与项目部一起主动出击,抢进度赶工期,狠抓质量管理,保安全促生产,全力推进项目建设,确保烟气脱硝还原剂尿素替代液氨改造工程按期顺利投产运营。(杨坤 李仲新)
